فحص الموقع قبل صب الخرسانة الجاهزة في الرياض

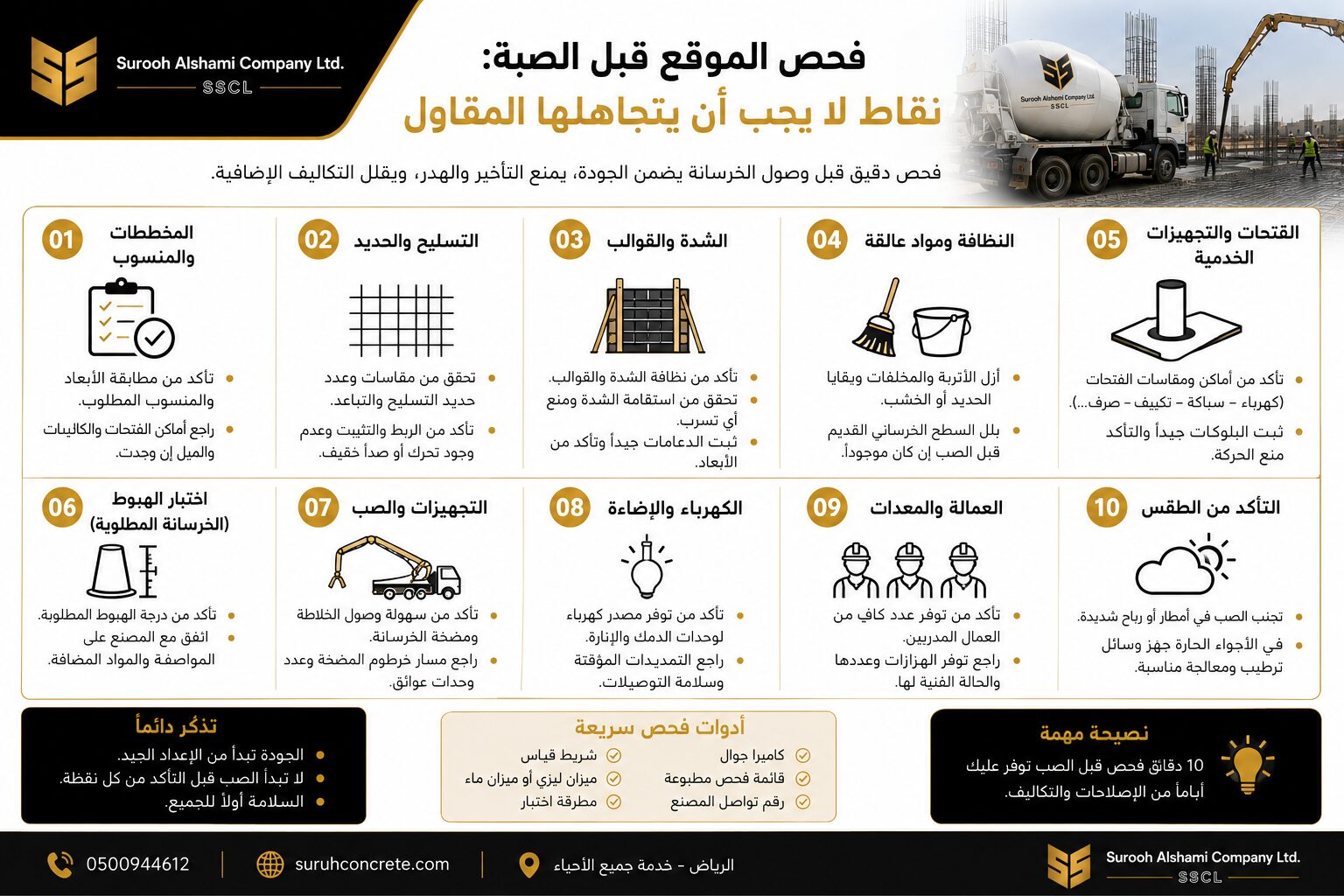

فحص الموقع قبل الصبة: نقاط لا يجب أن يتجاهلها المقاول

مقدمة

فحص الموقع قبل الصبة خطوة لا يجب أن يتجاهلها المقاول أو المشرف، لأنها تحدد إلى حد كبير هل ستتم الصبة بشكل منظم أم ستتحول إلى سلسلة من التأخيرات والملاحظات. فالخرسانة الجاهزة تحتاج إلى موقع جاهز، وقرار واضح، وعمالة مستعدة، ومعدات منسقة قبل وصول الخلاطة.

كثير من مشكلات الصب لا تبدأ عند وصول الخرسانة، بل تبدأ قبل ذلك بساعات أو أيام؛ عندما لا يتم فحص التسليح، أو لا تكون النجارة مثبتة جيداً، أو تكون المضخة غير منسقة، أو يكون مسار الخلاطة غير واضح. لذلك فإن فحص الموقع قبل الصبة ليس إجراءً شكلياً، بل جزء أساسي من جودة التنفيذ.

في هذا المقال من شركة صروح الشامي، نستعرض أهم نقاط فحص الموقع قبل الصبة، وما الذي يجب على المقاول والمشرف التأكد منه قبل تأكيد طلب الخرسانة الجاهزة في مشاريع الرياض.


لماذا يعتبر فحص الموقع قبل الصبة ضرورياً؟

فحص الموقع قبل الصبة يساعد على اكتشاف الملاحظات قبل وصول الخرسانة، وهذا يوفر وقتاً وتكلفة ويقلل الهدر. عند وصول الخلاطة، يكون الوقت حساساً، وأي ملاحظة كبيرة قد تسبب انتظاراً أو تأجيلاً أو ارتباكاً في الموقع.

فحص الموقع يحقق عدة فوائد:

  • التأكد من جاهزية العنصر المراد صبه.
  • تقليل احتمالات تأخير الخلاطة.
  • حماية جودة الخرسانة أثناء التنفيذ.
  • منع الصب فوق أخطاء في التسليح أو النجارة.
  • تنظيم العمالة والمعدات قبل بدء العمل.
  • تقليل الهدر في الخرسانة.
  • تقليل الخلاف بين المالك والمقاول والمورد.
  • تسهيل التواصل مع مورد الخرسانة.
  • رفع مستوى السلامة داخل الموقع.

كلما تم الفحص مبكراً وبطريقة دقيقة، أصبحت الصبة أكثر انتظاماً وأقل عرضة للمفاجآت.


متى يتم فحص الموقع قبل الصبة؟

يفضل أن يتم فحص الموقع على مرحلتين:

الفحص الأول قبل يوم الصب

يتم قبل الصبة بيوم أو أكثر، والهدف منه اكتشاف الملاحظات الكبيرة التي تحتاج وقتاً للتعديل، مثل ملاحظات التسليح، النجارة، التمديدات، المناسيب، أو تجهيز مسار المعدات.

الفحص الثاني في يوم الصب

يتم قبل تأكيد إرسال الخرسانة، والهدف منه التأكد النهائي من جاهزية الموقع والعمالة والمضخة ومسار الخلاطة.

لا يكفي الفحص في اللحظة الأخيرة فقط، لأن بعض الملاحظات لا يمكن إصلاحها بسرعة. كذلك لا يكفي الفحص قبل يوم الصب دون مراجعة نهائية في يوم التنفيذ.


النقطة الأولى: مراجعة المخطط قبل النزول للموقع

قبل فحص الموقع فعلياً، يجب مراجعة المخطط الإنشائي والمعماري وأي ملاحظات من المهندس أو الاستشاري. الفحص بدون مخطط قد يتحول إلى تقييم بصري غير دقيق.

راجع قبل الفحص:

  • نوع العنصر المراد صبه.
  • أبعاد العنصر.
  • سماكة الصب.
  • درجة الخرسانة المطلوبة.
  • تفاصيل التسليح.
  • مناسيب الصب.
  • أماكن الفتحات.
  • التمديدات المرتبطة بالصب.
  • أي ملاحظات خاصة في المخطط.
  • أي تعديلات حديثة تم اعتمادها.

المخطط هو المرجع الأساسي. لا يجب الاعتماد على الذاكرة أو تعليمات شفوية غير موثقة في مرحلة حساسة مثل الصب.


النقطة الثانية: فحص النجارة والقوالب

النجارة أو القوالب تحدد شكل العنصر الخرساني وأبعاده ومناسيبه. أي ضعف في القوالب قد يؤدي إلى تسرب الخرسانة، انتفاخ الجوانب، اختلاف الأبعاد، أو تشوه العنصر بعد الصب.

قبل تأكيد الصبة، افحص:

  • ثبات القوالب.
  • استقامة الجوانب.
  • مطابقة الأبعاد للمخطط.
  • عدم وجود فتحات تسبب تسريب الخرسانة.
  • قوة التدعيم.
  • نظافة القوالب من الداخل.
  • عدم وجود بقايا خشب أو مخلفات.
  • جاهزية الحواف.
  • مطابقة المناسيب.
  • قدرة القوالب على تحمل الصب والاهتزاز.

إذا كانت القوالب غير ثابتة، لا يجب البدء بالصب حتى يتم تدعيمها ومعالجة الملاحظات.


النقطة الثالثة: فحص التسليح والغطاء الخرساني

التسليح من أهم عناصر الفحص قبل الصبة. بعد الصب يصبح الحديد مخفياً، لذلك يجب التأكد من مطابقته للمخطط قبل وصول الخرسانة.

راجع:

  • أقطار الحديد.
  • عدد الأسياخ.
  • تباعد الأسياخ.
  • أطوال التراكب.
  • الكانات.
  • التسليح العلوي والسفلي عند الحاجة.
  • الغطاء الخرساني.
  • الكراسي والبسكوت.
  • تثبيت الحديد جيداً.
  • عدم ملامسة الحديد للقالب بطريقة غير صحيحة.
  • عدم وجود صدأ شديد أو طين أو مخلفات تؤثر على التنفيذ.
  • عدم تعارض الحديد مع التمديدات.

أي ملاحظة في التسليح يجب إغلاقها قبل الصب، لأن إصلاحها بعد الصب قد يكون صعباً أو مكلفاً.


النقطة الرابعة: مراجعة التمديدات قبل الصب

في كثير من الصبات، تمر تمديدات كهرباء أو سباكة أو تكييف أو فتحات خدمات داخل منطقة الصب. يجب أن تكون هذه التمديدات مثبتة ومراجعة قبل وصول الخرسانة.

افحص:

  • تثبيت مواسير الكهرباء.
  • أماكن العلب.
  • تمديدات السباكة.
  • فتحات الخدمات.
  • عدم تعارض التمديدات مع التسليح.
  • حماية التمديدات من الحركة أثناء الصب.
  • عدم وجود كسر أو فك في المواسير.
  • مطابقة أماكن التمديدات للمخططات.
  • موافقة المشرف أو المقاول المختص.

إهمال فحص التمديدات قد يؤدي إلى تكسير لاحق بعد الصب، وهذا يرفع التكلفة ويؤثر على جودة التنفيذ.


النقطة الخامسة: التأكد من المناسيب والميول

المناسيب والميول من النقاط التي قد لا تظهر أهميتها إلا بعد الصب. في الأسقف، المداخل، الأحواش، الأرضيات، والقواعد، أي خطأ في المنسوب قد يؤدي إلى مشاكل لاحقة.

راجع:

  • منسوب الصب النهائي.
  • سماكة الخرسانة المطلوبة.
  • ميول تصريف المياه.
  • مناسيب القوالب.
  • مناسيب القواعد أو الميدات.
  • نقاط الربط مع عناصر أخرى.
  • ارتفاعات الدرج أو المداخل.
  • أي فرق منسوب بين مناطق الصب.

لا يجب الاعتماد على النظر فقط. يجب استخدام أدوات قياس مناسبة والتأكد من أن المناسيب مطابقة لما هو مطلوب.


النقطة السادسة: تنظيف منطقة الصب

النظافة قبل الصب خطوة بسيطة لكنها مهمة. وجود مخلفات داخل القوالب أو منطقة الصب قد يؤثر على جودة الخرسانة أو شكل العنصر بعد التنفيذ.

يجب إزالة:

  • بقايا الخشب.
  • الأسلاك.
  • الأتربة.
  • البلاستيك.
  • قطع الحديد غير المستخدمة.
  • الماء الراكد.
  • الطين.
  • أكياس الإسمنت أو المخلفات.
  • أي مواد لا يجب أن تكون داخل الخرسانة.

منطقة الصب النظيفة تساعد على صبة أكثر جودة وتقلل الملاحظات بعد فك القوالب.


النقطة السابعة: تحديد درجة الخرسانة المطلوبة

قبل التواصل النهائي مع المورد، يجب التأكد من درجة الخرسانة المطلوبة حسب المخطط أو توجيه المهندس. لا يجب أن يتم اختيار الدرجة بناءً على السعر فقط أو العادة.

راجع:

  • درجة الخرسانة في المخطط.
  • هل العنصر إنشائي أم غير إنشائي؟
  • هل توجد متطلبات خاصة؟
  • هل هناك اختلاف بين عناصر الصبة؟
  • هل يحتاج الموقع قابلية تشغيل معينة؟
  • هل الاستشاري طلب فحوصات محددة؟
  • هل تم إبلاغ المورد بالمواصفة بوضوح؟

اختيار درجة الخرسانة المناسبة جزء أساسي من جودة الصبة، لكنه يجب أن يترافق مع موقع جاهز وتنفيذ منظم.


النقطة الثامنة: حساب كمية الخرسانة بدقة

فحص الموقع قبل الصبة يجب أن يشمل مراجعة الكمية. لا يكفي أن تكون الكمية محسوبة سابقاً؛ قد تحدث تعديلات في الموقع تؤثر على الحصر.

راجع:

  • هل الأبعاد مطابقة للمخطط؟
  • هل السماكة تغيّرت؟
  • هل هناك مناطق أضيفت للصبة؟
  • هل توجد فتحات أو فراغات مستبعدة؟
  • هل هناك فروقات في المناسيب؟
  • هل تم احتساب الكمرات أو القواعد أو الميدات بدقة؟
  • هل الكمية الاحتياطية منطقية؟
  • هل توجد خطة لكمية إضافية إذا احتاج الموقع؟

حساب الكمية بدقة يقلل الهدر ويمنع توقف الصبة بسبب نقص الخرسانة.

لخدمات توريد الخرسانة الجاهزة في الرياض، يمكن زيارة صفحة صروح الشامي:
https://suruhconcrete.com/ready-mix-concrete-supply/


النقطة التاسعة: فحص مسار الخلاطة

قد يكون العنصر جاهزاً، لكن الخلاطة لا تستطيع الوصول بسهولة. لذلك يجب فحص مسار الخلاطة قبل يوم الصب.

راجع:

  • عرض الشارع.
  • مدخل الموقع.
  • مكان وقوف الخلاطة.
  • وجود سيارات تعيق الحركة.
  • وجود حفر أو عوائق.
  • إمكانية الدخول والخروج.
  • قرب الخلاطة من نقطة الصب.
  • هل يحتاج الموقع إلى تنظيم مسبق للشارع؟
  • هل الموقع داخل حي مزدحم أو شارع ضيق؟
  • هل هناك تعليمات دخول خاصة؟

إرسال رابط موقع دقيق للمورد لا يكفي إذا كان مدخل الموقع أو مسار الخلاطة غير واضح. يجب توضيح التفاصيل مسبقاً.


النقطة العاشرة: فحص احتياج الموقع إلى مضخة

بعض المواقع تحتاج مضخة بسبب ارتفاع الصب، بُعد نقطة الصب، ضيق الشارع، أو عدم قدرة الخلاطة على الاقتراب. يجب تحديد ذلك قبل تأكيد الطلب.

اسأل:

  • هل يمكن الصب مباشرة؟
  • هل نقطة الصب بعيدة؟
  • هل يوجد ارتفاع؟
  • هل الموقع ضيق؟
  • هل الخلاطة تستطيع الوقوف في مكان مناسب؟
  • هل الصبة كبيرة وتحتاج سرعة تنظيم؟
  • هل يوجد مسار مناسب لخرطوم المضخة؟
  • أين ستقف المضخة؟
  • هل توجد عوائق علوية أو أرضية؟

إذا كانت المضخة مطلوبة ولم يتم تنسيقها، فقد تتعطل الصبة حتى لو وصلت الخرسانة في وقتها.


النقطة الحادية عشرة: جاهزية العمالة والأدوات

الخرسانة يجب أن تصل إلى موقع جاهز بالعمالة والأدوات. لا يجب أن تبدأ العمالة في التحضير بعد وصول الخلاطة.

تأكد من توفر:

  • عدد عمال كافٍ.
  • عامل أو فريق للهزاز.
  • أدوات التسوية.
  • أدوات التنظيف.
  • مصدر ماء للمعالجة حسب توجيه المشرف.
  • إضاءة إذا كان الصب متأخراً.
  • معدات السلامة الأساسية.
  • شخص مسؤول عن التواصل مع المورد.
  • مشرف حاضر لاتخاذ القرار.

نقص العمالة أو الأدوات قد يسبب تأخيراً حتى لو كان كل شيء آخر جاهزاً.


النقطة الثانية عشرة: التأكد من السلامة

السلامة جزء أساسي من فحص الموقع قبل الصبة، خصوصاً عند وجود مضخة، ارتفاعات، شدات، عمالة كثيرة، أو حركة خلاطات.

راجع:

  • ثبات الشدات والدعامات.
  • وجود ممرات آمنة.
  • عدم وجود فتحات مكشوفة.
  • تنظيم حركة العمالة.
  • مكان وقوف المضخة.
  • عدم وجود كابلات أو عوائق خطرة.
  • إبعاد غير العاملين عن منطقة الصب.
  • توفر إضاءة كافية.
  • عدم تكدس العمال في منطقة واحدة.

الصبة المنظمة تبدأ من موقع آمن. أي خطر واضح يجب معالجته قبل وصول الخرسانة.


النقطة الثالثة عشرة: تحديد مسؤول القرار يوم الصب

من الأخطاء الشائعة أن يكون في الموقع أكثر من شخص يعطي تعليمات متضاربة. قبل الصبة، يجب تحديد مسؤول واضح لاتخاذ القرار.

هذا المسؤول يتعامل مع:

  • تأكيد جاهزية الموقع.
  • السماح بتفريغ الخرسانة.
  • التواصل مع المورد.
  • التنسيق مع المضخة.
  • طلب كمية إضافية.
  • إيقاف الصب عند وجود ملاحظة.
  • توجيه العمالة عند الحاجة.
  • تسجيل الملاحظات.

وجود مسؤول واحد لا يعني إلغاء دور المشرف أو المهندس، بل يعني تنظيم التواصل ومنع تضارب التعليمات.


النقطة الرابعة عشرة: توثيق الفحص قبل الصبة

التوثيق يساعد على إدارة المشروع، خصوصاً إذا كانت هناك مراحل صب متكررة. يمكن للمقاول أو المشرف تسجيل نقاط الفحص في نموذج بسيط.

ينصح بتوثيق:

  • تاريخ الفحص.
  • العنصر المراد صبه.
  • حالة النجارة.
  • حالة التسليح.
  • حالة التمديدات.
  • المناسيب.
  • نظافة الموقع.
  • درجة الخرسانة المطلوبة.
  • الكمية المتوقعة.
  • احتياج المضخة.
  • جاهزية العمالة.
  • أي ملاحظات تم إغلاقها.
  • اسم مسؤول الفحص.

هذا التوثيق يساعد على تحسين الصبات القادمة ويقلل الخلافات.


ارتباط فحص الموقع بكود البناء السعودي

فحص الموقع قبل الصبة يدخل ضمن ثقافة جودة التنفيذ والسلامة في مشاريع البناء. فالهدف ليس فقط تنفيذ الصبة، بل تنفيذها بطريقة منظمة تحافظ على متانة العنصر وسلامة الموقع.

يمكن الرجوع إلى الموقع الرسمي لكود البناء السعودي كمصدر تنظيمي مهم لمتطلبات البناء والسلامة داخل المملكة:
https://sbc.gov.sa/

الرجوع إلى الكود لا يغني عن دور المهندس أو المشرف، لكنه يعزز أهمية الفحص المسبق والالتزام بالممارسات المهنية في الموقع.


رؤية السعودية 2030 وأهمية جودة مواقع البناء

مع التوسع العمراني في الرياض ونمو المشاريع السكنية والتجارية، أصبحت جودة إدارة مواقع البناء أكثر أهمية. فالموقع المنظم يقلل الهدر، يحسن السلامة، ويزيد كفاءة استخدام المواد والمعدات.

وتنسجم هذه الممارسات مع توجهات رؤية السعودية 2030 في تطوير المدن ورفع جودة الحياة وتحسين كفاءة المشاريع والخدمات. ويمكن الاطلاع على برامج ومبادرات الرؤية من خلال الموقع الرسمي:
https://www.vision2030.gov.sa/ar

في قطاع الخرسانة الجاهزة، يظهر ذلك في أهمية الفحص قبل الصبة، تجهيز الموقع، وتنظيم التوريد بدلاً من التعامل العشوائي مع يوم الصب.


كيف تساعد صروح الشامي في تنفيذ صبة أكثر تنظيماً؟

تقدم شركة صروح الشامي خدمات الخرسانة الجاهزة والمقاولات العامة في الرياض، وتركز على أهمية وضوح معلومات الموقع قبل التوريد. فكلما كانت بيانات المشروع أوضح، أصبح التوريد أكثر انتظاماً.

عند التواصل مع صروح الشامي، يفضل تجهيز:

  • موقع المشروع بدقة.
  • نوع العنصر المراد صبه.
  • الكمية المطلوبة.
  • درجة الخرسانة.
  • موعد الصب.
  • هل الموقع يحتاج مضخة؟
  • حالة جاهزية الموقع.
  • رقم مسؤول التواصل.

يمكنك التعرف على خدمات الشركة من خلال:

الصفحة الرئيسية:
https://suruhconcrete.com/

صفحة توريد الخرسانة الجاهزة:
https://suruhconcrete.com/ready-mix-concrete-supply/

صفحة المقاولات العامة:
https://suruhconcrete.com/general-contracting/

موقع صروح الشامي على خرائط Google:
https://share.google/6sWECHiFfYZoUsQ23


أخطاء شائعة عند فحص الموقع قبل الصبة

الفحص بدون مخطط

هذا يجعل الفحص غير دقيق، وقد يؤدي إلى تجاهل تفاصيل مهمة في التسليح أو المناسيب.

فحص التسليح بعد وصول الخرسانة

هذا توقيت خاطئ. يجب إغلاق ملاحظات التسليح قبل تأكيد الطلب.

تجاهل مسار الخلاطة

جاهزية العنصر لا تكفي إذا لم تستطع الخلاطة أو المضخة الوصول للموقع.

الاعتماد على العمالة فقط

العمالة تنفذ، لكنها لا تعتمد الملاحظات الفنية أو درجة الخرسانة أو قبول التسليح.

عدم توثيق الملاحظات

غياب التوثيق يجعل من الصعب معرفة ما تم فحصه وما لم يتم.

عدم تحديد مسؤول قرار

تعدد التعليمات في يوم الصب يسبب ارتباكاً وتأخيراً.


قائمة فحص الموقع قبل الصبة

قبل تأكيد طلب الخرسانة، راجع هذه القائمة:

  • هل تم مراجعة المخطط؟
  • هل العنصر المراد صبه محدد؟
  • هل النجارة أو القوالب جاهزة؟
  • هل التسليح مطابق للمخطط؟
  • هل الغطاء الخرساني مناسب؟
  • هل التمديدات مثبتة؟
  • هل المناسيب صحيحة؟
  • هل منطقة الصب نظيفة؟
  • هل درجة الخرسانة محددة؟
  • هل الكمية محسوبة بدقة؟
  • هل مسار الخلاطة واضح؟
  • هل المضخة مطلوبة ومنسقة؟
  • هل العمالة جاهزة؟
  • هل أدوات الصب متوفرة؟
  • هل السلامة مراجعة؟
  • هل يوجد مسؤول تواصل؟
  • هل توجد خطة لكمية إضافية؟
  • هل تم توثيق الملاحظات؟

هذه القائمة تساعد على تقليل التأخير والهدر وتحسين جودة الصبة.


خاتمة

فحص الموقع قبل الصبة ليس خطوة اختيارية، بل ضرورة لكل مقاول يريد تنفيذ صبة منظمة وآمنة. يبدأ الفحص من مراجعة المخطط، ثم التأكد من النجارة والتسليح والتمديدات والمناسيب والنظافة، ثم فحص مسار الخلاطة والمضخة والعمالة والسلامة.

كل ملاحظة يتم اكتشافها قبل وصول الخرسانة أسهل وأقل تكلفة من اكتشافها أثناء الصب. لذلك يجب ألا يتم تأكيد طلب الخرسانة إلا بعد التأكد من جاهزية الموقع بالكامل.

إذا كنت تبحث عن توريد خرسانة جاهزة في الرياض مع تنسيق مناسب للمشاريع السكنية والتجارية، يمكن التواصل مع شركة صروح الشامي.

شركة صروح الشامي
خرسانة جاهزة ومقاولات عامة في الرياض
الموقع الإلكتروني: https://suruhconcrete.com/
خرائط Google: https://share.google/6sWECHiFfYZoUsQ23


الاسئلة الشائعة

ما المقصود بفحص الموقع قبل الصبة؟

فحص الموقع قبل الصبة هو مراجعة جاهزية العنصر المراد صبه، بما يشمل النجارة، التسليح، التمديدات، المناسيب، النظافة، مسار الخلاطة، المضخة، والعمالة قبل وصول الخرسانة.

متى يجب فحص الموقع قبل الصب؟

يفضل إجراء فحص أول قبل يوم الصب لاكتشاف الملاحظات الكبيرة، ثم فحص نهائي في يوم الصبة قبل تأكيد إرسال الخرسانة.

من المسؤول عن فحص الموقع قبل الصبة؟

عادة يكون المقاول أو المهندس المشرف أو مسؤول الموقع هو المسؤول عن الفحص، مع ضرورة وجود شخص واضح يتخذ القرار يوم الصب.

هل يجب فحص التسليح قبل وصول الخرسانة؟

نعم، يجب فحص التسليح والغطاء الخرساني والكانات والتراكبات قبل وصول الخرسانة، لأن الحديد يصبح مخفياً بعد الصب.

لماذا يجب فحص مسار الخلاطة؟

لأن جاهزية العنصر لا تكفي إذا لم تستطع الخلاطة أو المضخة الوصول إلى الموقع بسهولة. مسار المعدات يؤثر على الوقت والتنظيم.

هل فحص الموقع يقلل هدر الخرسانة؟

نعم، فحص الموقع يقلل الهدر لأنه يمنع وصول الخرسانة إلى موقع غير جاهز، ويساعد على ضبط الكمية والعمالة والمعدات قبل الصب.

هل تقدم صروح الشامي توريد خرسانة جاهزة في الرياض؟

نعم، تقدم شركة صروح الشامي خدمات توريد الخرسانة الجاهزة والمقاولات العامة للمشاريع السكنية والتجارية داخل الرياض.لة والأدوات.
