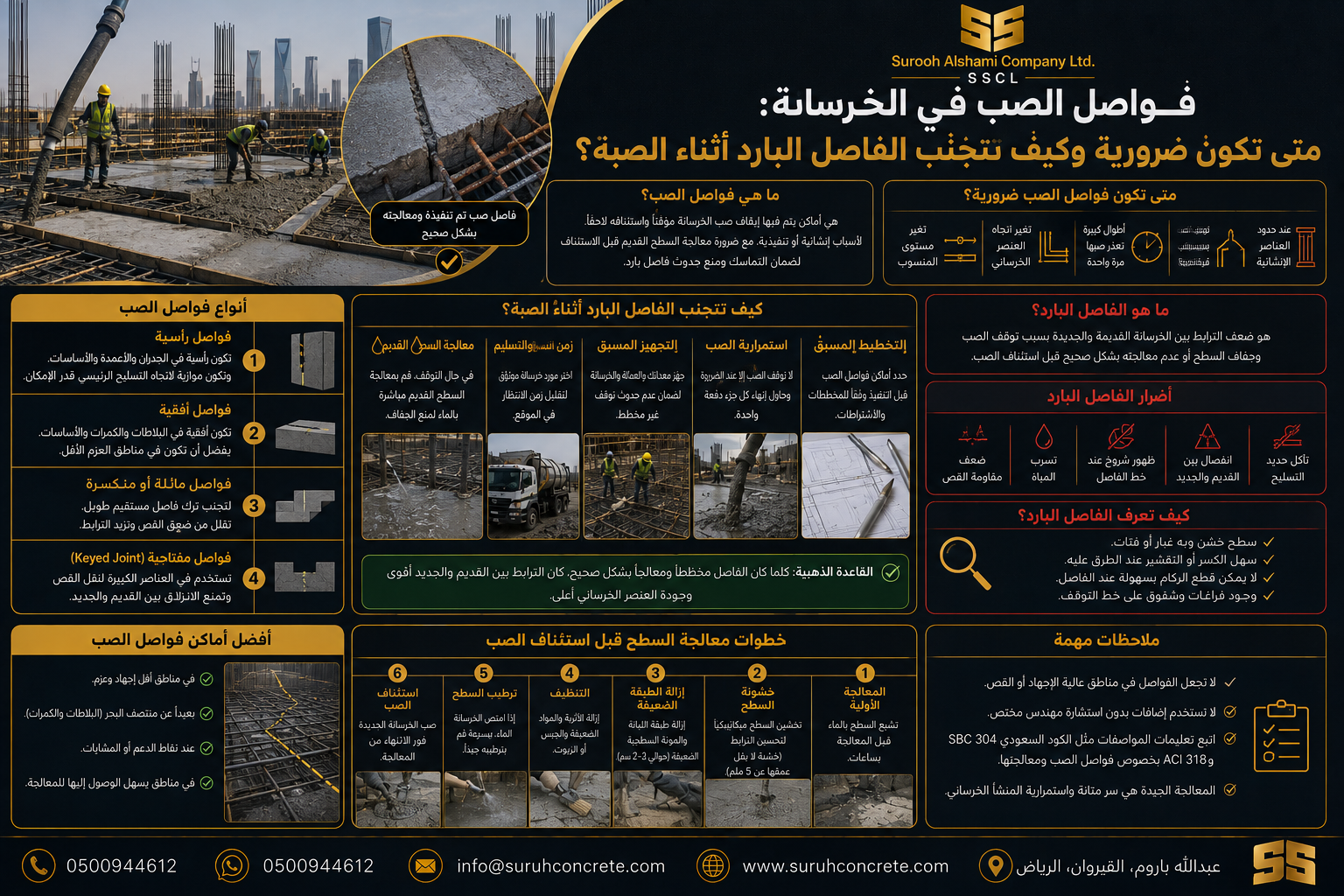

توقف صبة الخرسانة لا يعني دائمًا وجود مشكلة، لكن الفرق كبير بين فاصل صب مخطط وفاصل بارد غير مرغوب. تعرف على الأسباب وخطوات الوقاية والتعامل الصحيح عند استئناف الصب.
تعتبر فواصل الصب في الخرسانة من التفاصيل التي يجب التخطيط لها قبل بدء الصبة، خصوصًا في الأسقف واللبشات والجدران والعناصر ذات الكميات الكبيرة التي قد يستغرق تنفيذها وقتًا طويلًا.
المشكلة ليست في وجود فاصل صب بحد ذاته، فبعض الفواصل تكون محددة ومخططة ضمن طريقة التنفيذ، وإنما تظهر المشكلة عندما تتوقف الخرسانة بصورة غير مخططة ويبدأ الجزء المصبوب في التصلب قبل وصول واستكمال الخرسانة الجديدة.
هذه الحالة قد تؤدي إلى ما يعرف ميدانيًا باسم الفاصل البارد في الخرسانة.
لذلك يجب التمييز بين:
وإذا كنت تريد فهم تسلسل تنفيذ صبة السقف بالكامل، يمكنك مراجعة مقال صبة سقف في الرياض: خطوات التنفيذ من تجهيز الموقع حتى المعالجة.
كما يمكنك الاطلاع على جدول الصب اليومي: كيف تنظم وصول الخلاطات والمضخة والعمالة؟ لأن تنظيم التوريد من أهم وسائل تقليل التوقف غير المخطط.
ولتنفيذ المشروع ضمن إدارة موحدة، يمكنك مراجعة خدمات المقاولات العامة في الرياض.
فاصل الصب هو سطح اتصال بين خرسانة تم تنفيذها في وقت معين وخرسانة يتم تنفيذها لاحقًا.
وقد يكون هذا الفاصل:
المهم هو أن مكان الفاصل وطريقة تجهيزه واستئناف الخرسانة يجب ألا تكون قرارات عشوائية في الموقع.
لا.
فاصل الصب المصمم والمنفذ بصورة صحيحة يمكن أن يكون جزءًا طبيعيًا من تنفيذ المشروع.
المشكلة تحدث عندما:
الفاصل البارد Cold Joint هو سطح قد يتكون عندما توضع الخرسانة الجديدة بجانب أو فوق خرسانة سابقة وصلت إلى مرحلة تجعل الاندماج بين الطبقتين مختلفًا عن الصب المستمر.
غالبًا يرتبط ذلك بتوقف غير مخطط لمدة تؤدي إلى تغير حالة الخرسانة السابقة قبل استكمال الصبة.
لا.
التوقف البسيط لا يعني تلقائيًا حدوث فاصل بارد.
الحكم يعتمد على:
لا ينبغي استخدام رقم عام ثابت لجميع الخلطات والمشاريع.
فالخرسانة تتأثر بالحرارة ونوع الأسمنت والإضافات والخلطة والظروف المحيطة.
لذلك يجب الرجوع إلى مواصفات المشروع والمهندس ومسؤول الجودة إذا طال التوقف.
خلال الأجواء الحارة قد تتغير قابلية تشغيل الخرسانة وحالتها بصورة أسرع، لذلك يصبح الانتظام في وصول الخلاطات وتقليل وقت الانتظار أكثر أهمية.
ويمكن مراجعة صب الخرسانة في الجو الحار بالرياض لمعرفة احتياطات التنفيذ خلال الصيف.
من الأسباب الشائعة:
إذا كان معدل وصول الخلاطات أقل من معدل استهلاك المضخة، قد يتوقف الموقع في انتظار الخرسانة.
ولهذا يجب حساب معدل التوريد وليس فقط إجمالي كمية الصبة.
من خلال التنسيق مع المورد بناءً على:
لا.
إذا وصلت سيارات أكثر من قدرة الموقع على الاستهلاك، ستنتظر الخلاطات بدل أن تنتظر المضخة.
المطلوب هو تدفق منتظم للخرسانة.
أي عطل في المضخة قد يوقف الصبة حتى لو كانت الخلاطات موجودة.
لذلك يجب فحص وتجهيز المعدة قبل بدء التوريد.
راجع مضخة خرسانة بالرياض: الأنواع وكيف تختار المضخة المناسبة؟.
في الصبات الكبيرة أو الحساسة قد تكون خطة الطوارئ مهمة، ويحدد فريق التنفيذ ما إذا كان المشروع يحتاج إلى معدة احتياطية أو حل بديل.
الاستمرار في ضخ الخرسانة دون قدرة مناسبة على الدمك ليس حلًا.
لذلك يجب توفير معدات سليمة، وقد يكون وجود هزاز احتياطي مناسبًا للصبات الكبيرة.
يجب ألا يتجاوز معدل الصب قدرة الموقع على تنفيذ الدمك الصحيح.
إذا تعذر الدمك، يتم التحكم في الصبة وفق قرار الفريق المسؤول بدل الاستمرار عشوائيًا.
من الأخطاء أن تبدأ الخلاطات في الوصول بينما ما تزال هناك أعمال:
يجب إعطاء أمر التوريد النهائي فقط بعد تأكيد جاهزية العنصر بالكامل.
إذا انتهت الكمية قبل اكتمال العنصر، سيضطر الموقع إلى طلب خرسانة إضافية بصورة طارئة.
وهذا قد يسبب توقفًا طويلًا.
إذا كانت الصبة سقفًا، راجع طريقة حساب كمية الخرسانة للسقف بالمتر المكعب.
أما للقواعد، فيمكن مراجعة حاسبة الخرسانة للقواعد والأساسات.
لا تنتظر آخر متر في العنصر حتى تراجع الكمية.
خلال الصب يجب مقارنة:
آخر خلاطة من أكثر مراحل الصبة حساسية، لأن تقديرًا خاطئًا قد يؤدي إلى:
قد يتم إيقاف أو رفض خرسانة إذا لم تحقق متطلبات الاستلام المحددة.
على سبيل المثال قد تكون هناك مشكلة في البيانات أو قابلية التشغيل أو متطلب آخر بالمشروع.
راجع اختبار هبوط الخرسانة ومتى تستدعي النتيجة مراجعة الخرسانة.
لا.
منع الفاصل البارد لا يبرر استخدام خرسانة غير مقبولة.
الجودة الإنشائية أهم من تجنب توقف تشغيلي.
الفاصل المخطط يتم تحديده قبل التنفيذ مع معرفة:
أما التوقف الاضطراري فيحدث في موقع ربما لم يكن مخططًا أصلًا ليكون نقطة فصل.
الموقع يجب أن يحدد وفق المخططات والمواصفات واعتماد المهندس.
لا يختار العامل مكانًا لأنه أسهل للوصول أو لأن الخلاطة انتهت عنده.
لا.
أماكن فواصل الصب في البلاطات والكمرات يجب أن تراعي السلوك الإنشائي وتفاصيل التصميم.
لا يتم اعتماد موضع فاصل من قواعد عامة غير مرتبطة بالمشروع.
يجب مراجعة المخطط والمهندس.
أي موقع لفاصل صب في عنصر إنشائي يجب أن يكون معتمدًا، لأن توزيع القوى يختلف داخل العنصر.
إذا كان التصميم أو خطة التنفيذ تسمح بذلك، يتم تحديد سطح الفصل وطريقة التنفيذ مسبقًا.
لكن لا يتم تقسيم قاعدة إلى صبتين فقط لتقليل كمية الطلب دون اعتماد.
قد تحتوي خطة المشروع على مراحل محددة للصب، لكن منسوب التوقف يجب أن يكون واضحًا ومعتمدًا.
راجع صب الأعمدة الخرسانية بالطريقة الصحيحة.
أولًا يجب عدم اتخاذ قرار عشوائي.
يتم تحديد:
إذا أصبح من الواضح أن التوقف سيتحول إلى فاصل صب، يجب تشكيل وتجهيز منطقة التوقف بالطريقة التي يحددها المهندس وخطة المشروع.
عادة يحتاج سطح الاتصال إلى معالجة وتجهيز يحقق الترابط المطلوب، لذلك لا يتم افتراض أن جعل السطح شديد النعومة هو الإجراء الصحيح.
قد يكون تخشين أو إزالة الطبقة الضعيفة جزءًا من تجهيز بعض فواصل الصب، وفق مواصفات المشروع وطريقة الإصلاح أو الاستئناف.
قد تتكون طبقة سطحية ضعيفة نسبيًا وغنية بالمواد الناعمة على بعض أسطح الخرسانة.
عند تجهيز سطح اتصال جديد، قد تتطلب المواصفات إزالة المواد غير السليمة أو الضعيفة قبل استئناف الصب.
ليس إذا أصبح السطح فاصل صب يحتاج إلى تجهيز.
يجب اتباع الإجراء المحدد قبل استئناف الخرسانة.
قد تشمل العملية حسب المشروع:
لا.
تعتمد الحاجة إليها على نظام الفاصل والمواصفة والمادة المستخدمة.
لا.
بعض الحالات قد تستخدم مواد ربط، بينما حالات أخرى تعتمد على تجهيز السطح وطريقة الصب وفق المواصفات.
لا ينبغي استخدام وصفة عامة لكل فاصل.
الطريقة يجب أن تكون معتمدة للمشروع.
حالة السطح قبل الصب الجديد تعتمد على المواصفات وطريقة الربط المستخدمة.
لا يتم ترك مياه راكدة أو تطبيق طريقة غير معتمدة.
التسليح يستمر أو يتم تفصيله حسب التصميم.
وجود فاصل صب لا يعطي الموقع الحق في قطع حديد التسليح.
لا.
أي تغيير في التسليح يحتاج إلى موافقة هندسية.
قد يظهر كخط أو اختلاف في اللون أو سطح اتصال، لكن المظهر وحده لا يحدد مدى جودة الاتصال.
لا.
قد يكون أثر قالب أو اختلاف دفعات أو فاصلًا مخططًا أو شقًا أو اختلافًا سطحيًا.
الفاصل البارد مرتبط بمرحلتين من وضع الخرسانة، بينما الشق يحدث بانفصال داخل الخرسانة بعد أو أثناء تطور العنصر.
وقد يحتاج الأمر إلى مراجعة سجل الصبة لمعرفة السبب.
يمكن مراجعة شقوق الخرسانة بعد الصب: الأنواع والأسباب ومتى تصبح خطرة؟.
قد تمثل منطقة الاتصال نقطة تحتاج إلى تقييم من حيث نقل القوى والمتانة والتسرب حسب موقعها وطريقة تنفيذها، لكن لا يمكن القول إن كل فاصل بارد يؤدي تلقائيًا إلى شق ظاهر.
في العناصر المعرضة للمياه، مثل الخزانات أو بعض الجدران، تصبح معالجة فواصل الصب ومنع التسرب أكثر أهمية.
لا.
الحاجة إلى Waterstop أو نظام مانع للتسرب يحددها تصميم العنصر والمواصفات، خصوصًا في المنشآت الحابسة للمياه.
التفاصيل التي تحتاج إلى عنصر مدفون داخل الخرسانة يجب التخطيط لها قبل تنفيذ الصبة.
لا ينبغي معاملتهما بالطريقة نفسها، لأن منع التسرب قد يكون متطلبًا أساسيًا في الخزانات.
الخرسانة في كل جانب قد تحقق مقاومتها المطلوبة، لكن أداء منطقة الاتصال يعتمد على تصميم وتنفيذ الفاصل.
لا.
مكعبات مقاومة الضغط تقيس عينات الخرسانة ولا تختبر مباشرة جودة سطح الاتصال داخل المنشأ.
راجع مكعبات اختبار الخرسانة وقراءة نتائج مقاومة الضغط.
لا.
Slump يتعلق بقابلية التشغيل، بينما الفاصل يرتبط بتسلسل الصب والزمن وحالة سطح الخرسانة.
نعم.
الخرسانة التي توقف صبها تحتاج إلى الحماية والمعالجة المناسبة مثل بقية العنصر، مع مراعاة خطة استكمال الصب.
راجع معالجة الخرسانة بعد الصب.
يتم تجهيز حالة السطح وفق النظام المستخدم عند الاستئناف، ولا ينبغي استخدام قاعدة عامة واحدة لجميع الفواصل.
لا.
التعشيش هو وجود فراغات ونقص في امتلاء الخرسانة، بينما الفاصل البارد سطح اتصال بين مرحلتين من الصب.
وقد يحدث العيبان في المكان نفسه إذا كان التنفيذ سيئًا.
راجع تعشيش الخرسانة: الأسباب وطرق الإصلاح والوقاية.
إذا لم يتم دمك الخرسانة الجديدة بصورة صحيحة بالقرب من سطح الاتصال، فقد تظهر فراغات أو ضعف في جودة المنطقة.
طريقة الدمك عند منطقة الفاصل يجب أن تتبع خطة الصب وحالة الخرسانة، ولا يتم استخدام الهزاز لمحاولة إعادة خرسانة متصلبة إلى حالتها الطازجة.
لا.
إذا تشكل فاصل فعلي، فإن زيادة الهزاز ليست علاجًا له.
لا يتم صب الماء عشوائيًا على المنطقة.
سطح الاتصال يتم تجهيزه وفق مواصفات المشروع.
لا.
لا ينبغي تعديل الخلطة عشوائيًا لأي سبب.
يجب أن تكون الخرسانة الجديدة بالمواصفات التي يحددها المشروع.
اختيار مقاومة أعلى عشوائيًا لا يصلح فاصلًا سيئ التجهيز.
لا.
تغيير المقاومة ليس بديلًا عن تصميم وتجهيز سطح الاتصال بصورة صحيحة.
يجب إيقاف العمل ومراجعة المهندس وبيانات الخلطات لمعرفة الإجراء المناسب.
نعم إذا كان ذلك جزءًا من فاصل صب مخطط أو تمت معالجة التوقف كفاصل وفق خطة معتمدة.
لكن لا يتم صب الخرسانة الجديدة مباشرة دون تجهيز منطقة الاتصال.
الخرسانة في اليوم التالي تكون في حالة مختلفة تمامًا عن الخرسانة الطازجة، وبالتالي تتطلب تجهيزًا واضحًا كفاصل صب.
يمكن ذلك في فواصل مخططة أو معتمدة إذا تم تجهيز السطح وتنفيذ تفاصيل الاتصال المطلوبة.
لا.
الجودة تعتمد أيضًا على:
نعم.
يجب التأكد من جاهزية السطح والتسليح والقوالب والمنطقة بالكامل قبل استئناف الخرسانة.
اللياسة قد تخفي المظهر فقط، لكنها لا تعالج مشكلة إنشائية أو تسربًا داخل فاصل غير منفذ بصورة صحيحة.
يعتمد ذلك على حالته وموقعه.
قد لا يحتاج إلى شيء إذا كان فاصلًا مقبولًا ومنفذًا حسب الخطة، بينما قد تحتاج حالات أخرى إلى:
لا.
اختيار مادة الإصلاح يعتمد على:
لا ينبغي إعطاء هذا الوعد بصورة عامة.
الحقن تقنية إصلاح لها استخدامات محددة، ويجب تقييم العنصر قبل اختيارها.
خصوصًا إذا كان:
ليس تلقائيًا.
يجب تقييم الحالة أولًا قبل اتخاذ أي قرار إصلاح أو إزالة.
قد يستخدم المهندس وسائل فحص مختلفة عند الحاجة، لكن اختيار الاختبار يعتمد على المشكلة المراد تقييمها.
لا ينبغي الاعتماد عليها وحدها لتقييم اتصال بين مرحلتين من الخرسانة.
قد يستخدم أخذ عينات لبية في بعض حالات التحقيق، لكن الموقع والطريقة يحددهما المهندس.
الوقاية تعتمد أساسًا على التخطيط.
قبل الصبة:
تابع باستمرار:
يفضل وجود نقطة اتصال واضحة لمنع تضارب الطلبات والمعلومات.
تعطي الموقع قدرة على اكتشاف أي فجوة في التوريد قبل أن تنتهي الخرسانة الموجودة بالموقع.
يجب موازنة خطر النقص مع خطر الفائض، لذلك تكون متابعة الاستهلاك الفعلي مهمة.
من خلال إدارة مشروع البناء يمكن التنسيق بين:
ضمن أعمال المقاولات العامة يجب على الفريق اتخاذ قرار منظم بدل انتظار الخرسانة دون معرفة ما سيتم فعله.
يجب تحديد ما إذا كان:
من المهم تسجيل:
إذا ظهرت لاحقًا ملاحظة في الموقع، يمكن الرجوع إلى البيانات بدل الاعتماد على الذاكرة.
نعم، خصوصًا إذا تحول التوقف إلى فاصل صب يحتاج إلى تجهيز أو متابعة.
هذا مفيد جدًا للتتبع وربط بيانات الخرسانة والفحوص بمنطقة الفاصل.
يجب أن يكون نظام العينات قادرًا على ربط نتائج مقاومة الضغط بالخرسانة المستخدمة قبل وبعد الفاصل عند الحاجة.
يجب حماية الخرسانة المصبوبة ومعالجتها وفق الخطة، مع مراعاة أن سطح الفاصل سيحتاج إلى تجهيز قبل المرحلة التالية.
يمكن تنظيم المعالجة والتجهيز بطريقة تحقق متطلبات الاثنين، ويحدد المهندس تسلسل العمل.
نعم، وجود غبار أو خرسانة ضعيفة أو مخلفات على سطح الاتصال قد يضعف جودة الربط.
يجب أن يكون التسليح في حالة مناسبة حسب متطلبات المشروع وألا يكون مغطى بمواد تعيق الترابط بصورة غير مقبولة.
يتم تقييم حالة الحديد وفق المواصفات ولا يصدر قرار عام من اللون فقط.
قد يحتاج فاصل الصب في الأسطح المعرضة للمياه إلى معالجة خاصة ضمن نظام العزل، خصوصًا إذا كان هناك احتمال للتسرب.
يفضل إغلاق جميع ملاحظات الخرسانة والفواصل قبل تغطيتها بطبقات العزل والتشطيب.
إذا كانت هناك حركة أو شق عند الفاصل، فقد تنتقل بعض الآثار إلى التشطيبات، ولذلك يجب معالجة السبب وليس إخفاءه فقط.
المكان الأسهل تشغيليًا قد لا يكون مناسبًا إنشائيًا.
إذا أصبح التوقف فاصلًا فعليًا، يجب أن تكون منطقة الاتصال قابلة للتجهيز والاستئناف وفق خطة واضحة.
منع الفاصل لا يبرر التضحية بالجودة.
هذا لا يعيد الخرسانة إلى حالتها الأصلية وقد يغير خصائصها بصورة غير مقبولة.
الصب فوق سطح غير نظيف أو ضعيف قد يؤثر على جودة الاتصال.
الفاصل في سقف سكني ليس بالضرورة مثل فاصل في خزان أو لبشة أو جدار خرساني.
اختلاف اللون لا يكفي للحكم على جودة الاتصال.
التقييم يجب أن يعتمد على سجل التنفيذ والفحص وليس المظهر فقط.
التوريد المنظم يقلل:
ليس إذا أدى ذلك إلى تكدس الخلاطات والانتظار.
لا إذا كان المورد لا يستطيع تغذية المضخة بالمعدل المطلوب أو إذا كانت العمالة لا تستطيع التعامل مع الخرسانة.
لا.
الصبة منظومة تعتمد على التوازن بين الخرسانة والمضخة والعمالة والاختبارات.
قد يكون ذلك مناسبًا لبعض المشاريع، لكن يجب توفير معدل توريد وفرق عمل كافية لكل مضخة.
ليس بالضرورة، لأن الإنتاجية النهائية تحددها أبطأ حلقة في سلسلة التوريد والتنفيذ.
في الصبات الكبيرة يجب التفكير مسبقًا في سيناريوهات مثل:
في بعض المشاريع قد يكون من المفيد أن يعرف الفريق المواقع المقبولة هندسيًا للتوقف إذا حدث ظرف اضطراري، وفق توجيهات المهندس.
لا.
الهدف هو الاستعداد للطوارئ وليس تقسيم الصبة دون حاجة.
هو سطح اتصال بين خرسانة نفذت في مرحلة وخرسانة يتم تنفيذها لاحقًا، وقد يكون مخططًا ضمن طريقة التنفيذ أو ناتجًا عن توقف اضطراري.
هو فاصل قد يتكون عندما تتوقف الصبة ويبدأ الجزء السابق في التصلب قبل وصول الخرسانة الجديدة، بحيث لا يستمر الصب ككتلة طازجة واحدة بالطريقة المخططة.
لا. يعتمد ذلك على مدة التوقف والخلطة والحرارة وحالة الخرسانة والمواصفات.
لا توجد مدة عامة واحدة تصلح لكل الخرسانات. يجب الرجوع إلى مواصفات الخلطة والمشروع والظروف الفعلية.
نعم إذا تم التعامل مع منطقة التوقف كفاصل صب معتمد وتجهيزها قبل استئناف الخرسانة.
إذا أصبحت الخرسانة السابقة فاصل صب، يجب تجهيز سطح الاتصال وفق المواصفات قبل الاستئناف.
لا. نوع التجهيز ومادة الربط يحددهما التصميم والمواصفات.
تعتمد الخطورة على موقع الفاصل وطريقة تنفيذه ووظيفة العنصر وجودة الاتصال، لذلك الفاصل غير المخطط في عنصر رئيسي يحتاج إلى تقييم.
لا. المكعبات تقيم مقاومة عينات الخرسانة ولا تقيس مباشرة جودة سطح الاتصال بين مرحلتي الصب.
بالحصر الدقيق وتنظيم الخلاطات وتجهيز المضخة والعمالة والمعدات ومتابعة التوريد ووضع خطة طوارئ قبل بداية الصبة.
لا ينبغي إضافة الماء عشوائيًا؛ أي تعديل للخلطة يجب أن يتبع إجراءات المورد والمشروع.
لا. فاصل الصب سطح اتصال بين مرحلتين من التنفيذ، أما الشق فهو انفصال يظهر داخل الخرسانة لأسباب مختلفة.
فواصل الصب في الخرسانة ليست عيبًا في حد ذاتها إذا كانت مخططة ومصممة ومنفذة بالطريقة الصحيحة.
المشكلة الأساسية هي التوقف غير المخطط الذي قد يؤدي إلى تكوين فاصل بارد في موقع غير مناسب.
وأهم وسائل الوقاية هي:
وعند حدوث توقف طويل، لا ينبغي استئناف الخرسانة أو إضافة الماء أو محاولة معالجة المنطقة بالهزاز بصورة عشوائية.
يتم أولًا تقييم حالة الخرسانة وموقع التوقف، ثم تحديد ما إذا كان يجب التعامل معه كفاصل صب، وتجهيز السطح وفق المواصفات قبل استكمال التنفيذ.
كما أن نجاح اختبار Slump أو مكعبات المقاومة لا يثبت بمفرده جودة سطح الاتصال، لأن فاصل الصب يحتاج إلى تقييم وتنفيذ خاص به.
ويعد التخطيط الجيد للتوريد أحد أهم عوامل منع الفواصل الباردة، وهو ما يجعل إدارة الصبة جزءًا أساسيًا من إدارة مشروع البناء وخدمات المقاولات العامة.
توفر شركة صروح الشامي المحدودة خدمات توريد الخرسانة الجاهزة للمشاريع السكنية والتجارية في الرياض، إلى جانب خدمات المقاولات العامة، مع تنسيق الكميات والمضخات وبرامج التوريد وفق طبيعة كل صبة.
للتواصل وطلب عرض سعر:
0500944612
واتساب:
0500944612
البريد الإلكتروني:
info@suruhconcrete.com
الموقع الإلكتروني:
